Noniin, tästä se jälleen lähtee mopeti keulimaan.
2018 kaivuut alooitettiin pikaisella pikapyrähdyksellä 9.5.2018, tuolloin kaivettiin ojaa joitain kymmeniä metrejä.
Muutaman kymmenen metrin kaivuun jälkeen työt olikin sitten aika seis aina heinäkuun 5. asti jolloin alettiin raapia tietä auki, siinä menikin sitten pari kolme viikkoa nurkissa kuopiessa kunnes taas tuli hiljaista =).
Uusi aalto iski elokuun lopussa ja siitä sitten painettiin syyskuun loppuun sitätahtia kun puinnit antoi myöten. sitten taas kuukausi hiljaa kunnes vihdoin päästiin marraskuun alussa vuoden viimeiselle etapille jota sitten taas askarreltiin tovi, kaivuukausi päättyi 1.12.2018.
Nyt eletään kevättä 2019, talvella on hierottu suunnitelmia ja kehitelty kalustoa (mm. kaivurin kuljetukseen) sekä luvitettu uutta reittiä jotta kevääntullen pääsisi lyömään lapion maahan.
Tiistaina tuli kaupungilta lupa aloittaa työt, ja nyt on sovittuna vuokramiehen (kaupungin maata) kanssa kaivuusta, alkuviikosta tulee DNA merkkaamaan kaapelinsa, sorafirma tuo reilun 40t soraa/mursketta ja ketjukaivuusta on sovittu uuden urakoitsijan kanssa edellisen poistuttua syksyllä rivistä. Alkuviikosta odotetaan myös yhteistyötahon kaapelin ilmestyvän työmaalle jne jne.

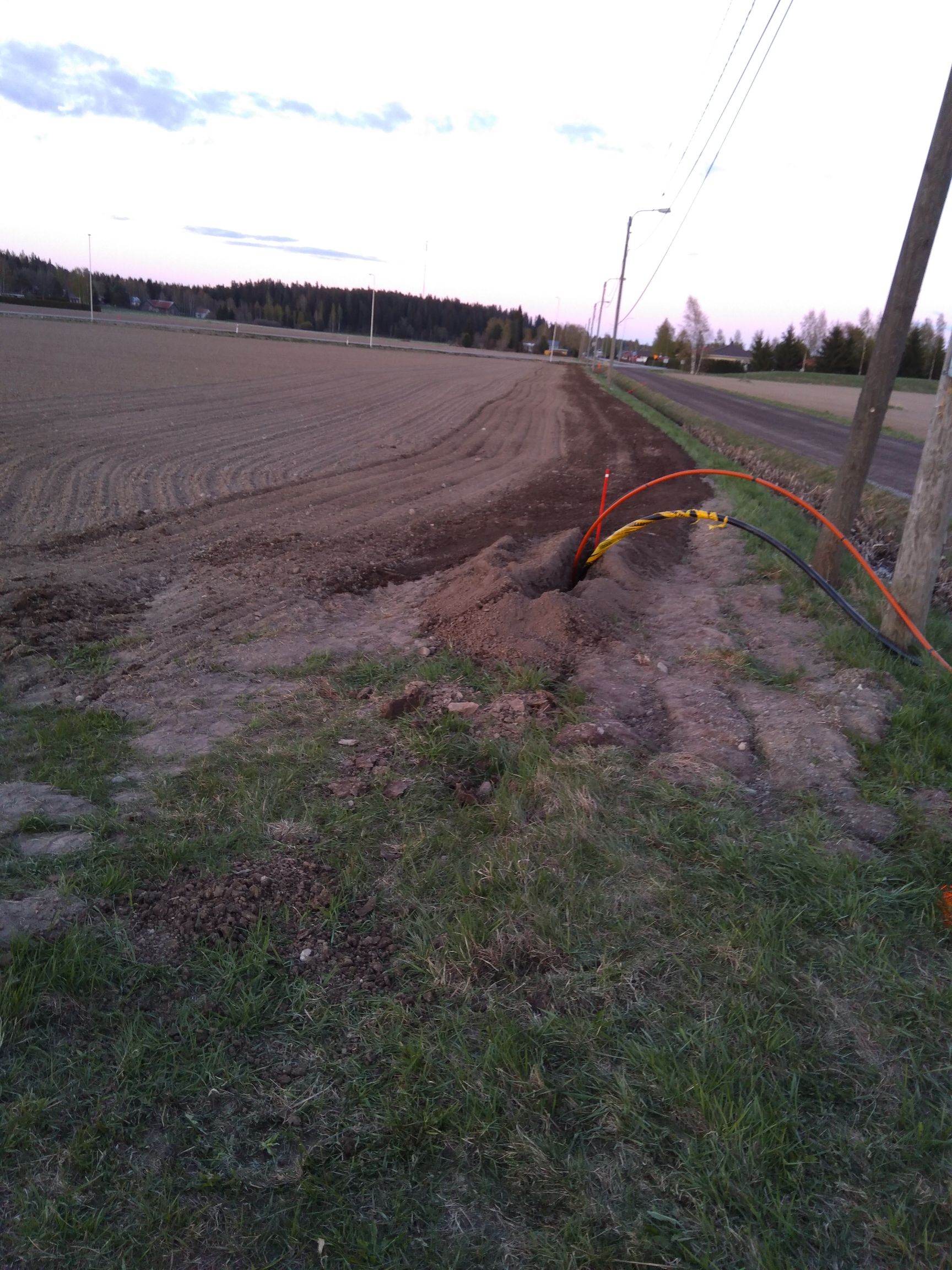

Tästä se kiire nyt sitten alkoi =).
Ja nyt on viimevuoteen nähden sellainen erottava tekiä että poislukien tuo pieni peltopätkä, on reitti muutoin nyt kerralla luvitettu, kaikki maa on kaupungin eikä muilla alueilla ole vuokraviljelyksiä (lähinnä katuverkkoa asuntoalueella). Eli nyt ei tarvitse odottaa sopivaa hetkeä ja sitä viimeistä maanomistajaa jotta sopisikos sille milloin ..
Enihau, tästä se taas alkaa.
Ja
@MaxiSami mitä mieltä sä siis olet edellisestä viestistäni, erimieltä?
